Благоустройство в Кызыле: три новых проекта на 2024 год
Город готовится к завершению строительства новых общественных пространств.

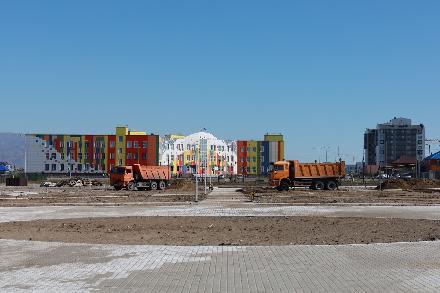

В 2024 году по итогам онлайн-голосования в Кызыле выполняются работы по благоустройству трех объектов. 1. Парк Героев в микрорайоне Южный. Муниципальный контракт заключен с ООО «СЗ ВИКСАР» - директор Сарыглар Виктор Григорьевич, субподрядчик Ардак Размакович на сумму 20 млн. рублей со сроком выполнения работ до 31.07.2024 года. Нарушение сроков случилось из-за неправильных расчетов сметной стоимости работ подрядчиком. В настоящее время на объекте выполнено:
- вертикальная планировка – 100%,
- подготовительные работы для укладки брусчатки – 100%,
- укладка бортовых камней – 100%,
- укладка брусчатки – 100%,
- завоз чернозёма – 100%.
Подрядчик ждет доставку плафонов с Абакана. В октябре парк будет введен в эксплуатацию. В парке установлена система орошения, 17 скамеек, 17 урн и 18 опор освещения.
2. Аллея на ул. Дружбы (от ул. Каа-Хем до ул. Интернациональная). Муниципальный контракт заключен с ООО «КАПСТРОЙ» - директор Шарапов Аяс Михайлович, на сумму 3 млн. рублей, со сроком выполнения работ до 31.07.2024 года: Здесь сроки сорваны из-за недобросовестного отношения к работе самого подрядчика, который вошел в торги, не имея даже никакой техники. Сейчас со стороны мэрии направлены претензионные письма, затем последуют штрафные санкции, сумма которых на сегодняшний день уже более 300 тысяч рублей. В конечном итоге подрядчик будет занесен в российский реестр ненадежных строительных компаний.
Здесь выполнены следующие работы:
- вертикальная планировка – 100%,
- укладка бортовых камней – 100%,
- подготовительные работы по укладке подстилающего слоя под брусчатку – 100%,
- укладка брусчатки – 100%.
Ожидается установка малых архитектурных форм, заказаны опоры и кабельные линии освещения.
3. Аллея воинам интернационалистам прилегающая территория МБОУ СОШ №12. Муниципальный контракт был заключен с ООО «Ресурс 17» - директор Чигжит Ай-Суу Ивановна, на сумму 4 млн. рублей, со сроком выполнения работ до 31.07.2024 года. В связи с низким выполнением работ мэрией Кызыла были направлены претензионные письма и инициирован процесс расторжения контракта в одностороннем порядке, с последующим внесением подрядной организации в российский реестр недобросовестных подрядных организаций.
С 19 сентября к работе приступило ООО «Капстрой», заключив контракт с субподрядчиком ООО «СЗ ВИКСАР», со сроком до 1 ноября 2024 года. За очередной срыв сроков к подрядчикам будут также применены штрафные санкции. Контроль со стороны мэрии ежедневный.
Последние новости
Лекция о финансовой грамотности в Кызыле
Помощник прокурора обучает студентов безопасному поведению в интернете.
Компенсации для журналистов, пострадавших в зоне СВО
ЛДПР предлагает финансовую поддержку для защиты свободы слова
Новые инициативы правительства Тувы в области социального развития
Правительство Тувы объявило о ряде новых мер для улучшения социальной инфраструктуры.
Частотный преобразователь
Подбираем решения под ваши задачи с учётом особенностей оборудования и требований
